新型環保節能石灰窯耐火材料優化配置
工作部位 |
工作層 |
150TD/300TD |
350T/D-600T/D |
750T/D—1000T/D以上 |
前窯口 |
窯口專用鋼纖維耐磨澆注料 |
窯口專用低水泥澆注料 |
窯口專用剛玉澆注料 |
下過渡帶 |
高強耐磨復合磚 |
硅剛耐磨復合磚 |
硅剛耐磨復合磚 |
燒成帶 |
高荷軟復合磚 |
高強耐磨復合磚 |
高荷軟復合磚 |
上過渡帶 |
高強耐磨復合磚 |
高強耐磨復合磚 |
剛玉莫來石磚 |
預熱帶 |
磷酸鹽耐磨磚 |
磷酸鹽耐磨磚 |
剛玉莫來石磚 |
后窯口 |
窯口專用耐磨澆注料 |
窯口專用鋼纖維耐磨澆注料 |
窯口專用鋼纖維耐磨澆注料 |
預熱器 |
鋼纖維耐磨澆注料 |
低水泥澆注料 |
低水泥澆注料 |
轉運溜槽 |
耐磨澆注料 |
鋼纖維耐磨澆注料 |
剛玉澆注料 |
冷卻機 |
鋼纖維耐磨澆注料 |
鋼纖維耐磨澆注料 |
低水泥增強澆注料 |
新型立窯預熱帶 |
磷酸鹽耐磨磚 |
高強耐磨復合磚 |
剛玉莫來石磚 |
燒成帶 |
高荷軟復合磚 |
硅莫磚1650型 |
剛玉莫來石磚 |
冷卻帶 |
磷酸鹽耐磨磚 |
磷酸鹽耐磨磚 |
高荷軟復合磚 |
新型環保 節能石灰窯耐火材料筑爐規程
有了良好的耐火材料,能否達到最佳使用效果,筑路施工最為重要.
1. 磚襯與窯筒(或筒式冷卻機)可靠的同心,磚襯頂部與窯筒體間要充分貼近不帶縫。襯內單磚楔形面之間要完全接觸,使破壞性應力均勻分布。
2. 耐火磚的大頭的四個角都要緊貼在簡體內表面;磚的軸向縫要嚴格平行于窯體的中軸線;磚的徑向縫要嚴格垂直于窯體的中軸線。根據事先放出的基準線,可以確定磚襯的方位。如看不清基準線,可以按照簡體上的水平焊縫和垂直焊縫確定方位。一旦發現窯襯偏斜,必須及時用火泥、填縫鋼板矯正。矯正時,注意火泥縫寬度<3mm。填縫鋼板厚1~1.2mm,要求平整、不卷邊、不扭曲、元毛刺,每塊小于磚寬或磚高10mm,寬度20~40mm。偏斜很大時,要用好幾塊磚才能找正。
3. 絕對不可以砌反耐火磚的大小頭。哪怕只有一塊磚的大小頭砌反,都必須堅決拆除窯襯,重新施工。否則,有可能發生重大沒備、人身事故。
4. 不得使用鋼錘,耐火磚是一種脆性材料,經不起鋼制性工具的沖擊,必須使用木槌,橡皮錘硬性塑料錘,負責會在操作時受到傷害而出現裂紋甚至斷裂
5. 盡量減少耐熱鋼板的使用數量,避免鋼板在氧化后因體積膨脹而擠壓相鄰的磚,造成磚的開裂剝落

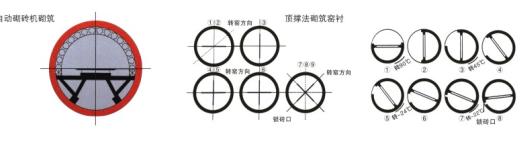

6. 回轉窯的施工規范:四米以上的窯型大多采用自動砌磚機施工(圖一),檢修時也可以采用鼎撐法,三米五以上大多采用十字鼎撐法施工(圖二),三米五以?xún)?nèi)的窯徑大多采用一次鼎撐法施工
耐火澆注料的施工主要把握三個環節
必須采用強制式攪拌機或砂漿攪拌機拌料,不可用人工拌料。設備和工具:強制式或砂漿攪拌機、水桶、磅秤、振動棒、工具鍬、手推車等。拌合:先往攪拌機中加入大袋料,然后加入小袋料,干拌1-2分鐘后,方可出料供澆注使用。含水量的判斷方法:為判斷攪拌料的水分含量是否合適,可采用一種簡便的“手捏成團”方法進行測試:如果球團變形從手縫中流出,則表示含水量過多:如果球團開裂、散落,則表示含水量太少。拌合用水量:以該批產品使用說明書上給出的用水量為標準,嚴格掌握用水量,并準確計量。
注意事項:
工過程所用的工具如攪拌器、水桶、工具鍬等需預先清理干凈,不得混入石灰、砂礫、硅酸鹽水泥等其它雜物。
拌合時用水必須是清潔的自來水。在可振動出漿的情況下,盡量少用水,已達到較好的施工效果。
每次拌合量不易過多,應根據攪拌機的種類型號而定,否則會造成攪拌機卡滯,停轉。澆筑剩余的已凝結的塊料不能加水再次拌合使用。
施工現場溫度必須在5—30℃之間,如施工現場氣溫低于5℃,必須采取相應的升溫保護措施方可施工:如現場氣溫高于30℃,必須采用相應的降溫保護措施方可施工:否則,會造成產品施工困難或性能下降。
2、澆筑施工:
檢查:
澆筑料施工前必須檢查錨固件是否焊牢,500℃以上部位要采用耐熱抓釘。錨固件表面應涂以0.5-1mm厚的油漆或用塑料帶包裹,以緩沖受熱后的膨脹力,并將模具內雜物清除。
澆筑時間控制:
新拌合好的澆注料應迅速進行澆注,一般應在20分鐘內澆注完畢。
澆注:
將拌合好的澆注料倒入模具內,并及時插入振動棒振搗,振搗要均勻,待澆注料表面翻漿呈流動狀態時在移動振動棒,移動速度為1-2米/分鐘。拔出振動棒時速度要慢。澆筑后現場溫度要求控制:澆注完畢后未凝結之前,現場溫度必須保持在5℃以上(5-30℃),現場溫度低于5℃,必須采取相應的升溫保護措施,否則會造成緩凝,導致產品性能下降。
注意事項:
動后的澆注料表面宜保持自然,不宜用工具抹光,更不允許在表面撒水泥細粉抹光。
②振動棒要有備用,以免在振動棒出現故障時,備用棒能及時啟用。
③施工完畢后,施工體24小時內,特別是澆注料在硬化之前,嚴禁挪動、震動或搗打,否則,澆筑體會產生裂紋甚至完全破壞。
④澆注料應連續施工,因各種原因不能連續施工時,可留施工縫,并且留在膨脹縫處,否則施工縫做成麻面,即在澆注料上劃深10mm,寬20mm左右的十字溝,間距100mm左右。
3、養護:
工具:聚乙烯塑料薄膜,草袋等。環境溫度要求與控制:澆注體的養護溫度在15-35℃之間為宜,超出此溫度區間,應采取相應的升溫或降溫措施,否則成產品使用性能下降。養護:澆注料硬化后,需立即用聚乙烯塑料薄膜覆蓋住施工體表面,上面再加蓋濕草袋,以防止水分蒸發,促使水泥活化。硬化后,一天內禁止敲打、震動,根據硬化情況,一般硬化24-36小時后可以拆模。拆模后,據需養護2天,養護時繼續加蓋聚乙烯塑料薄膜和濕草袋。氧化3天后,揭去聚乙烯塑料薄膜和濕草袋。使?jié)沧Ⅲw在空氣中自然干燥1天,即可烘烤。
